ТЗ на систему разогрева и слива битума

10.10.2026

Письмо «нужна установка для разогрева битума, сообщите цену» не даёт изготовителю достаточных данных для расчёта. Одинаковые по вместимости железнодорожные цистерны на разных площадках могут требовать разных решений: отличаются состояние продукта при прибытии, график разгрузки, доступные источники энергии и путь битума до хранилища. Чтобы предложение получилось предметным, эти условия лучше описать сразу.

Техническое задание не обязательно делать большим документом. Гораздо полезнее чётко разделить то, что уже известно о площадке и продукте, требования к результату и параметры, которые пока нужно уточнить. Ниже приведена структура ТЗ для промышленной приёмки, разогрева и слива битума. Её можно адаптировать как для новой эстакады, так и для модернизации действующей, но она не заменяет обследование и проектную документацию.

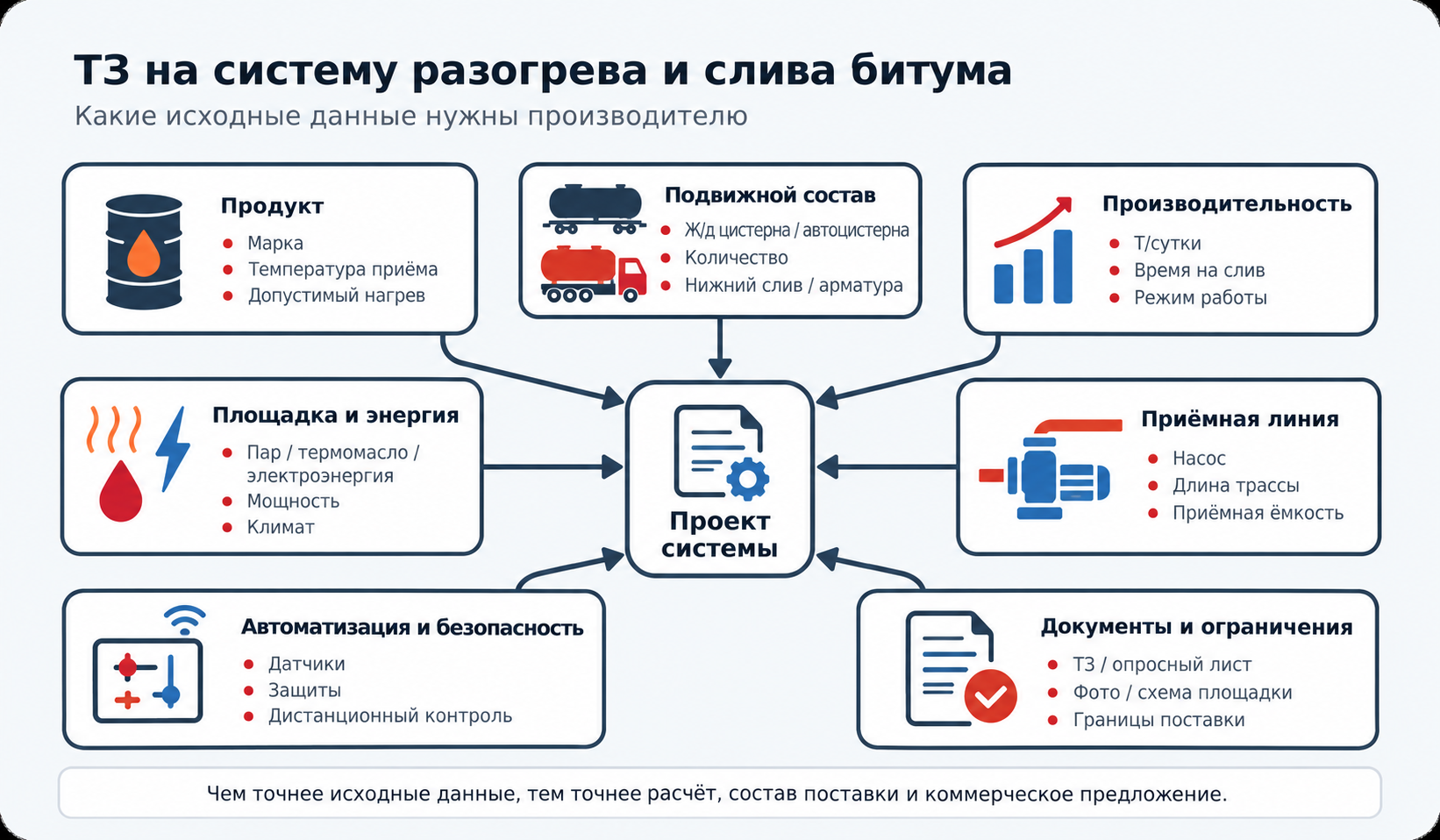

Схема исходных данных для технического задания на комплекс разогрева и слива битума: продукт, транспорт, производительность, энергоснабжение, приёмная линия, автоматика, документация
Какие исходные данные следует собрать до запроса расчёта: от свойств продукта и логистики до требований к площадке, управлению и границам поставки.

Сначала определите задачу, а не тип нагревателя

В начале задания опишите производственную задачу простыми словами: предприятие принимает определённые марки битума в железнодорожных цистернах, должно подготовить их к разгрузке и передать продукт в конкретное хранилище. Укажите желаемый график приёмки и основные ограничения. Не нужно заранее требовать только один способ нагрева, если его выбор ещё не подтверждён расчётом.

Если нужен не полный железнодорожный комплекс, а система для АБЗ, существующих резервуаров или автоцистерн, это другая постановка задачи и другая коммерческая страница. Для АБЗ и битумохранилищ важен контур хранения и подачи; для автоцистерн и битумовозов — приёмка автомобильных партий. Не стоит смешивать эти схемы в один шаблон только потому, что везде используется битум.

Раздел 1. Продукт и его свойства

Для теплового расчёта необходимы сведения о продукте, а не только слово «битум». Укажите марку, стандарт или технические условия, документы на типовую партию и диапазон температур при поступлении. Если предприятие принимает несколько марок или полимерно-битумные вяжущие, перечислите их отдельно: одна настройка может не подходить для всех материалов.

  • Нормативная марка и паспорт партии; при отсутствии паспорта — точная отметка о недостающем документе.
  • Допускаемый диапазон температур хранения и переработки по документации материала, а не «как принято у соседей».
  • Наличие воды, механических примесей и особенностей состава — в пределах доступных лабораторных и сопроводительных данных.
  • Ожидаемая температура продукта при подаче и после длительной стоянки; указывайте источник оценки.
  • Ограничения по сохранению качества и повторным циклам нагрева, если они установлены производителем.

Для дорожных вязких битумов применимость ГОСТ 33133-2014 проверяют по конкретному продукту. Число из любого стандарта нельзя автоматически объявлять оптимальной температурой оборудования: температурные условия перевозки, хранения и промышленного процесса — не одно и то же.

Раздел 2. Логистика цистерн и требуемая пропускная способность

Вместимость отдельной цистерны — лишь часть исходных данных. На выбор комплекса влияет число вагонов за смену, возможность параллельной работы нескольких постов и интервал между поставками. Если график сезонный, опишите обычную и максимальную нагрузку. Это поможет рассчитать производительность системы без избыточного оборудования.

Исходное полеЧто записатьЗачем оно нужно
Тип и вместимость цистернДоступные модели, диапазон вместимости, конструкции сливных устройствПроверка совместимости схемы
ПартийностьЧисло цистерн в сутки/смену и объём одной поставкиРасчёт потока и очередности
Одновременная обработкаЧисло доступных постов сливаКомпоновка и управление
Время на операцииФактические интервалы ожидания, прогрева, слива и переключенийВыявление узкого места
Температура на прибытииДиапазон по сезонам с пометкой источникаОценка начальной тепловой задачи
Пиковый режимНагрузка в сезон максимального потребленияПроверка резерва производительности

Когда точного графика ещё нет, лучше указать предполагаемый диапазон и пометить его как требующий уточнения. Так поставщик сможет показать, как изменение нагрузки влияет на состав комплекса, не принимая желаемое время слива за подтверждённый факт.

Раздел 3. Энергетика и условия размещения

Расчёт оборудования должен учитывать реальные возможности площадки. Перечислите доступные источники топлива и электроэнергии, ограничения по подключению, существующую котельную и требования к резервированию. Выбор паровой или термомасляной схемы следует обосновывать этими условиями, а не фиксировать в ТЗ без предварительной оценки.

В приложении к заданию желательно иметь план размещения, инженерные сети, границы подключения, существующие насосы и арматуру, условия монтажа, климатическую нагрузку и требования предприятия к обслуживанию. Отдельно описывают расстояние и перепад высот между постом слива и приёмной ёмкостью. Эти данные важны для гидравлики и теплопотерь, а не только для подбора кабеля или горелки.

Если проект предусматривает закрытый термомасляный контур, поставщик должен показать его место в общей системе: нагрев, циркуляцию, теплообмен и контроль. Закупка самостоятельного термомасляного котла не равна закупке комплекса для разогрева и слива битума. Комплектность и ответственность сторон надо описать отдельно.

Раздел 4. Существующий трубопровод и приёмное хранилище

На действующей нефтебазе именно связь между постом слива и резервуаром часто определяет производительность. В ТЗ включают схему трассировки, диаметры труб, протяжённость, теплоизоляцию, места изменения направления и подключения, характеристики существующих насосов. Для нового объекта эти параметры формулируют как требования и проектные ограничения, а не как готовые факты.

Нужно описать, как принимающая сторона обеспечивает дальнейшее хранение и подачу битума. Нельзя обещать быстрый слив при неготовом резервуаре. Технически нагреть продукт в цистерне и обеспечить его непрерывный транспорт по трубопроводу — связанные, но отдельные задачи.

Раздел 5. Что должно войти в поставку

Одинаковые названия установок не означают одинаковую комплектность. В сравнении предложений разнесите на отдельные строки нагревательную часть, теплообменные устройства, циркуляцию, насосы, трубную обвязку, КИПиА, монтажную документацию, пусконаладку и обучение персонала — только в той части, которую реально предлагает конкретный поставщик.

Особенно важно зафиксировать границы ответственности: кто разрабатывает проект привязки, выполняет строительные работы, обеспечивает кабельные и трубопроводные подключения, проводит заводские испытания и принимает комплекс на площадке. Если часть этих работ закупается отдельно, это должно быть видно до подписания договора, иначе «низкая цена установки» окажется неполной стоимостью проекта.

Раздел 6. Критерии приёмки вместо обещания «быстрого разогрева»

В задании нужно заранее определить, по каким признакам будет проверяться результат работы установки. Например, требование уложиться в определённое время слива имеет смысл только вместе с указанием марки и начальной температуры битума, типа вагона и способа измерения. Иначе стороны могут по-разному понимать одно и то же число часов.

Согласуйте с изготовителем программу испытаний. В ней отдельно описывают проверяемую партию, исходные условия, границы установки, метод регистрации температур, расхода и времени, допуски, требования к безопасности и процедуру фиксации результата. Время организационных операций полезно учитывать отдельно от собственно технологического процесса. Для сезонного оборудования важно, какие погодные условия входят в заявленную область применимости.

Не следует заранее вписывать «нулевые потери», «абсолютно без перегрева», точные проценты экономии или ресурс оборудования без подтверждённого расчёта либо протокола испытаний применительно к вашей конфигурации.

Раздел 7. Экономика закупки: что сравнивать в коммерческих предложениях

Стоимость нагревателя не отражает всех затрат на ввод комплекса в эксплуатацию. Для сравнения предложений отдельно учитывают монтаж, подключение к существующим сетям, обслуживание, расход топлива и электроэнергии, персонал и возможный простой вагонов. Полезно считать эти расходы для одного и того же графика разгрузки, а не сопоставлять несвязанные паспортные показатели.

Удобный способ сравнения — общий сценарий, одинаковый для всех поставщиков. Например, описать одну типовую партию и один пиковый день без подстановки чужих «рекордных» показателей. Попросите участников расчёта показать допущения: если они разные, сопоставление «рублей за установку» ничего не говорит о полной стоимости владения.

Рабочий шаблон: сведения для первого запроса КП

Для первого обращения достаточно заполнить основные поля опросного листа, приведённые ниже. Если какие-то параметры ещё неизвестны, так и укажите: изготовитель сможет уточнить, что нужно измерить или запросить у эксплуатационной службы до окончательного расчёта.

  1. Предприятие и объект: местоположение площадки, назначение узла, новый проект или модернизация.
  2. Материал: марки битума, паспорт/ТУ, ограничения по температуре, число различных продуктов.
  3. Железнодорожная логистика: типы цистерн, число постов, средняя и пиковая партия, сезонный график.
  4. Температурные условия: ожидаемая температура при приёмке, климат, длительность стоянки до слива.
  5. Требуемая задача: желаемая пропускная способность и критерии подтверждения результата.
  6. Приёмный контур: резервуары, существующие насосы, трубопроводы, доступные чертежи.
  7. Энергия: фактическая доступная мощность и виды энергоносителей, ограничения подключений.
  8. Компоновка: план путей, площадки, длины трасс, ограничения по габаритам и строительным работам.
  9. Управление: требования к измерениям, аварийным блокировкам, дистанционному контролю, учёту режимов.
  10. Состав предложения: ожидаемые разделы КП, документация, пусконаладка, обучение, границы ответственности и сроки с указанием допущений.

К опроснику полезно приложить фотографию существующего узла, схему трассы и технические данные оборудования — если эти материалы можно передавать подрядчику. Не стоит направлять в открытое обращение сведения ограниченного доступа, технологические секреты или персональные данные без согласованного канала.

Как связать техническое задание с выбором оборудования

Если предмет закупки — именно железнодорожный комплекс разогрева и слива, его состав и принцип применения описаны на странице оборудования для разогрева битума из ж/д цистерн. Для варианта с интенсификацией теплообмена стоит изучить УУРБ с турбуляризацией потока, а не считать название УУРБ универсальным ответом на любую логистическую задачу.

Когда проблему формулируют как «цистерна не сливается», начните с разбора возможных ограничений приёмки. Если же исходные данные собраны, следующим шагом становится технический расчёт и предложение по конкретной конфигурации, с прозрачными допущениями и границами поставки.

Такое ТЗ помогает получить предложения, которые действительно можно сравнивать. Заказчик заранее понимает, за какой результат отвечает поставщик и какие работы остаются на площадке, а изготовитель получает данные для выбора оборудования вместо длинной переписки с уточняющими вопросами.
