Почему битум не сливается из ж/д цистерны

10.10.2026

На нефтебазе или асфальтобетонном заводе проблема часто выглядит одинаково: цистерна подана, сливной узел подготовлен, а продукт выходит слишком медленно или не идёт совсем. Первое объяснение — «битум застыл». Но для выбора оборудования этого диагноза недостаточно. Ограничивать слив могут состояние самого продукта, недостаточный прогрев у выпускного патрубка, арматура, трубопровод и схема приёмки. Если сразу увеличивать нагрев, можно потерять время и получить новый риск вместо результата.

Ниже — последовательность инженерного разбора для предприятия, которое принимает дорожный битум железнодорожными партиями. Это материал для планирования и технического задания, а не инструкция по вмешательству в работающую цистерну. Конкретные действия на объекте выполняют по эксплуатационной документации, технологическому регламенту и правилам безопасности.

Что означает «не сливается» в производственных условиях

Нужно разделить как минимум три ситуации. В первой продукт в основной массе остаётся слишком вязким для требуемой скорости выдачи. Во второй битум уже прогрет частично, но в зоне нижнего выпуска либо в отводящем тракте сохранился холодный участок. В третьей проблема находится не в температуре: приёмная ёмкость, насос, арматура или трасса не обеспечивают непрерывный отвод материала.

Это различие важно для денег. Комплекс, выбранный только «по объёму цистерны», может дать достаточную тепловую мощность, но не решить узкое место в обвязке. И наоборот: реконструировать всю систему не всегда нужно, если ограничение уже выявлено на определённом участке и подтверждено техническим обследованием.

Признаки, которые стоит зафиксировать до расчёта

  • Есть ли поток вообще? Полное отсутствие выдачи и устойчивый, но медленный слив — разные задачи для диагностики.
  • На каком этапе возникает задержка? До начала слива, после кратковременной выдачи, ближе к концу опорожнения или во время переключения цистерн.
  • Меняется ли ситуация между поставками? Важно сопоставить марку продукта, время нахождения в пути, сезон, конструкцию цистерны и режим приёмки.
  • Известен ли фактический температурный профиль? Одна температура на поверхности не описывает распределение тепла по всему объёму и возле сливного узла.
  • Работает ли остальная часть линии? Проверяют состояние приёмной ёмкости, трубопроводов, арматуры и применимость насосной схемы по утверждённой программе предприятия.

Если эти сведения не собраны, обещание «полностью слить цистерну за N часов» нельзя рассматривать как инженерное обязательство: исходная задача ещё не определена.

Почему битум теряет подвижность

Вязкость битума заметно зависит от температуры и состава. Партии разных марок, в том числе дорожных битумов и полимерно-битумных вяжущих, нельзя подставлять в один расчёт без свойств конкретного материала. Даже для одной марки транспортировка, длительное охлаждение и температурная неоднородность меняют стартовые условия слива.

Прогреть локальную область возле теплообменной поверхности — не то же самое, что обеспечить нужную подвижность всей массы, с которой должен работать сливной контур. Поэтому в инженерном расчёте оценивают передачу тепла, циркуляцию продукта, потери в окружающую среду и условия отвода. Повышение температуры теплоносителя само по себе не доказывает, что задача решена быстрее или безопаснее.

Требуемую температуру не стоит брать из «универсальной таблицы в интернете». Для конкретного битума ориентируются на паспорт партии, применимый стандарт, документацию поставщика и технологическую карту предприятия. Например, ГОСТ 33133-2014 устанавливает требования к дорожным вязким битумам, а не единый режим слива для любой установки. Ссылка на текст стандарта приведена в конце статьи.

Пять возможных узких мест в системе приёмки

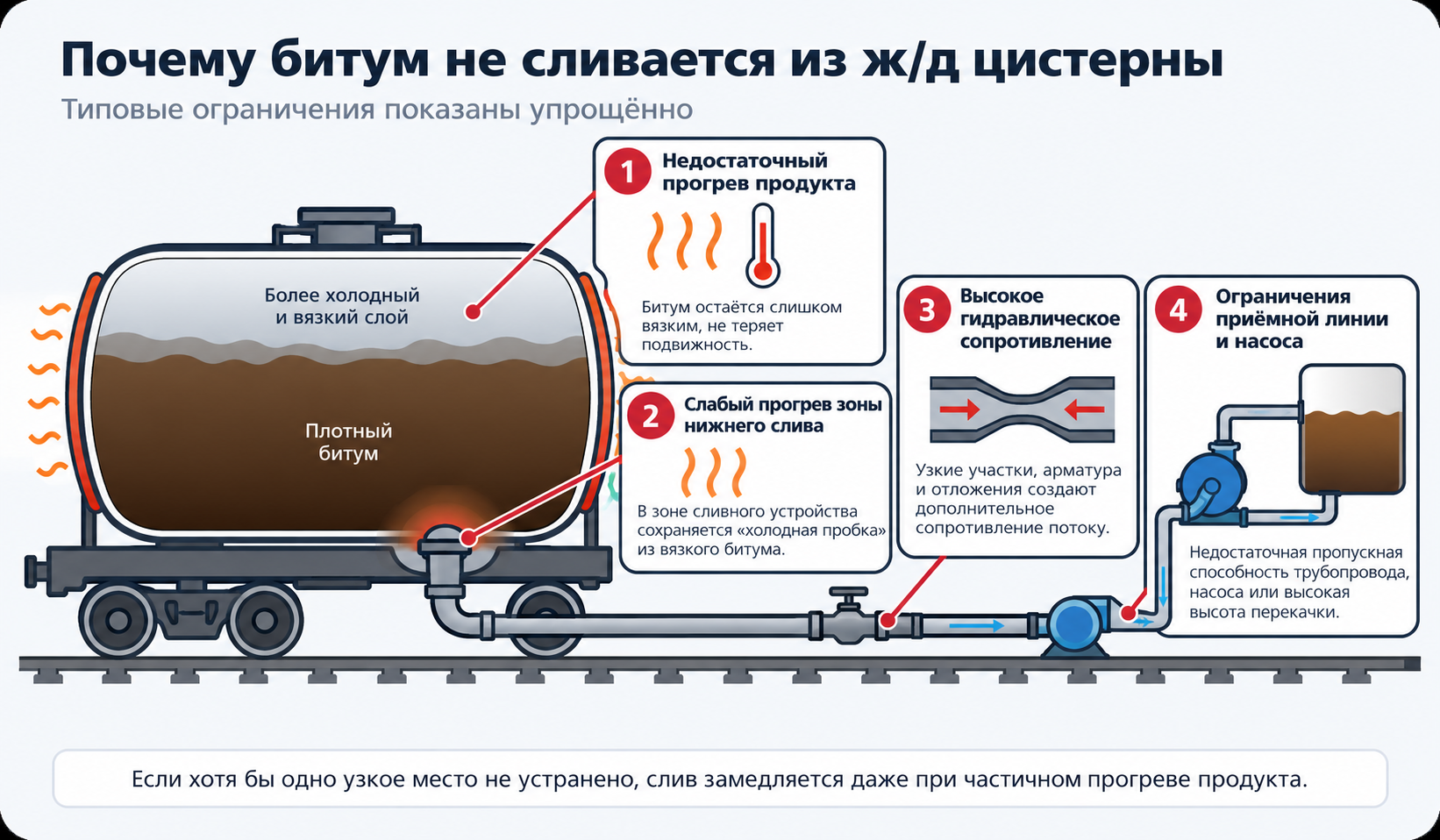

Схема возможных ограничений слива битума из железнодорожной цистерны: прогрев, нижний слив, гидравлическое сопротивление и приёмная линия
Упрощённая схема факторов, влияющих на слив. Она помогает определить участок диагностики, но не заменяет расчёт, обследование и рабочую документацию.
УчастокЧто может ограничивать сливЧто запросить для инженерного разбора
Материал в цистернеВысокая вязкость, неоднородность прогрева, неизвестная начальная температураМарка, паспорт партии, история перевозки, доступные данные температур
Выпускная зонаЛокальное охлаждение, особенности конструкции сливного узлаТип цистерны, схема выпуска, регламент работ с арматурой
ТеплопередачаНедостаточный охват продуктовой массы либо потери теплаСуществующий метод прогрева, мощность, температурные ограничения
Отводящий трубопроводХолодные участки, длина трассы, гидравлические потериИзометрия, диаметры, длины, теплоизоляция, конфигурация запорной арматуры
Приёмная инфраструктураОграничения насоса, хранилища или переключения потоковХарактеристики оборудования, график поставок, схема резервирования

Таблица — не перечень неисправностей, которые можно устранять в любом порядке. Она помогает не перепутать причину и следствие. Если насос работает вне подходящей области, его замена или изменение схемы — отдельная проектная задача; дополнительный прогрев её автоматически не решает.

Паровой нагрев, термомасляный контур и локальные нагреватели: чем отличается постановка задачи

В паровых схемах тепло передаётся через предусмотренные конструкцией поверхности или устройства. При проектировании имеют значение доступный источник пара, конденсат, схема теплообмена и ограничения конкретного продукта. Риск прямого контакта воды с материалом рассматривают отдельно: наличие пара на объекте не означает, что его допустимо подавать непосредственно в битум.

В термомасляной системе промежуточный теплоноситель циркулирует в замкнутом контуре и передаёт тепло через теплообменные поверхности. Для выбора такой схемы недостаточно сказать «без пара». Нужны ограничения по продукту, требования к контролю температуры, расчёт теплообмена, условия эксплуатации и существующая энергетика площадки. Термомасляный нагреватель — компонент системы; сам по себе он не заменяет решение для приёмки и слива цистерн.

Погружные и локальные нагревательные устройства решают более узкие задачи. Их применимость зависит от конструкции цистерны, контакта с продуктом, допустимых режимов и обслуживания. Покупка отдельного элемента без оценки теплового и сливного контура может не дать ожидаемой производительности.

Обзор принципов и областей применения собран в статье «5 методов разогрева битума». Здесь важнее другое: метод выбирают после понимания причины задержки слива и требуемой работы всей системы.

Как оценивать простой, не подменяя расчёт рекламным обещанием

Два предприятия могут принимать одинаковые по объёму партии и при этом иметь разную экономику. Для терминала с несколькими цистернами в сутки решающее значение приобретает пропускная способность узла. Для сезонного АБЗ критичны готовность к первой холодной поставке и устойчивый пуск после перерыва. Для объекта с ограниченным электроснабжением сначала выясняют доступные энергоносители и существующую инфраструктуру.

В технико-экономическом сравнении разумно учитывать не только цену нагревателя, но и стоимость монтажа, энергопотребление в заданном режиме, обслуживание, время занятости пути, организацию разгрузки и возможные ограничения на складской ёмкости. Один удачный результат с другого объекта нельзя переносить на свою площадку как гарантированное время слива.

Сначала фиксируют базовый сценарий: сколько цистерн реально принимается, сколько времени занимает цикл, сколько из этого времени приходится на ожидание, прогрев, отвод продукта и организационные операции. Затем сравнивают инженерные варианты на одних и тех же исходных данных. Так видно, где проект действительно устраняет потери.

Когда нужен новый комплекс, а когда — проверка существующей линии

Вопрос о подборе оборудования возникает, если текущая схема не обеспечивает заданную производительность в типичных погодных условиях, не справляется с характерной маркой продукта, требует непропорционально большого времени прогрева или не вписывается в требования к эксплуатации предприятия. Но решение о полной замене принимают после оценки источника ограничения.

Если установленный комплекс в целом справляется, полезнее начать с обследования теплообменных поверхностей, обвязки, контроля и технологии приёмки. Если же ограничения заложены в принципиальной схеме, простое увеличение мощности может ухудшить управляемость без заметного прироста производительности.

В проекте стоит отдельно определить критерии приёмки: какие партии испытываются, при каких начальных условиях, какие величины измеряют, как фиксируют время цикла и что считается устойчивым результатом. Это защищает и заказчика, и поставщика от спорного понятия «быстрый слив».

Какие данные отправить производителю оборудования

Для первого инженерного обсуждения хватит не многотомного ТЗ, а достоверного набора исходных сведений:

  1. Продукт: марка битума, паспорт партии, ограничения производителя, сведения о модифицирующих добавках, если они есть.
  2. Поставка: тип и вместимость цистерн, объём партии, интервал поступления, число цистерн в одновременной обработке.
  3. Стартовый режим: сезон, ожидаемая температура продукта и окружающей среды, длительность стоянки до разгрузки.
  4. Инфраструктура: существующее оборудование, доступные источники энергии, длина и схема трасс до приёмного резервуара.
  5. Результат: требуемая пропускная способность, желаемый график приёмки, требования к управлению и ограничения по монтажу.

Неизвестные параметры лучше честно отметить как неизвестные, чем подставлять приблизительные цифры. Тогда поставщик сможет назвать, какие замеры или документы нужны до окончательного предложения. Более подробный шаблон разбирается в статье «Исходные данные для технического задания на комплекс разогрева битума».

Какое решение рассматривать для железнодорожной приёмки

Если предприятие закупает именно систему разогрева и слива дорожного битума из ж/д цистерн, отправной точкой будет не каталог отдельных котлов, а оборудование разогрева и слива для железнодорожных цистерн. Для объектов, где важна схема теплопередачи и организация циркуляции, можно отдельно изучить комплекс УУРБ с турбуляризацией потока. Конкретную конфигурацию выбирают по исходным данным площадки, а не по одному названию технологии.

Для предварительного расчёта опишите тип цистерны, марку материала, режим поставок и существующую энергетическую инфраструктуру. Эти сведения полезнее фразы «хотим слить быстрее»: они позволяют сразу обсудить решение, которое подходит предприятию.

Нормативный ориентир: ГОСТ 33133-2014 — карточка Росстандарта. Применимость требований к конкретной партии и процессу необходимо проверить по паспорту продукта и действующим документам предприятия.
